Công ty Điện lực Hà Tĩnh chủ động đảm bảo cung ứng điện mùa nắng nóng 2026

Trước dự báo phụ tải tăng cao trong mùa hè, Công ty Điện lực (CTĐL) Hà Tĩnh đang triển khai nhiều giải pháp nhằm đảm bảo cung cấp điện an toàn, ổn định phục vụ sản xuất và đời sống Nhân dân.

Những năm gần đây, cùng với sự phát triển kinh tế - xã hội, nhu cầu sử dụng điện tại Hà Tĩnh tăng nhanh, đặc biệt tại các khu công nghiệp, khu kinh tế và khu vực đô thị.

Theo dự báo của CTĐL Hà Tĩnh, trong mùa hè năm 2026, công suất phụ tải cực đại toàn tỉnh có thể đạt khoảng 497 MW, tăng khoảng 17% so với năm 2025. Mức tăng này chủ yếu đến từ sự phát triển của các khu công nghiệp, khu kinh tế và nhu cầu sử dụng điện sinh hoạt tăng cao trong các tháng nắng nóng.

Trước dự báo phụ tải tăng mạnh, ngay từ đầu năm, CTĐL Hà Tĩnh đã xây dựng kế hoạch và triển khai đồng bộ nhiều giải pháp nhằm đảm bảo hệ thống điện vận hành an toàn, ổn định.

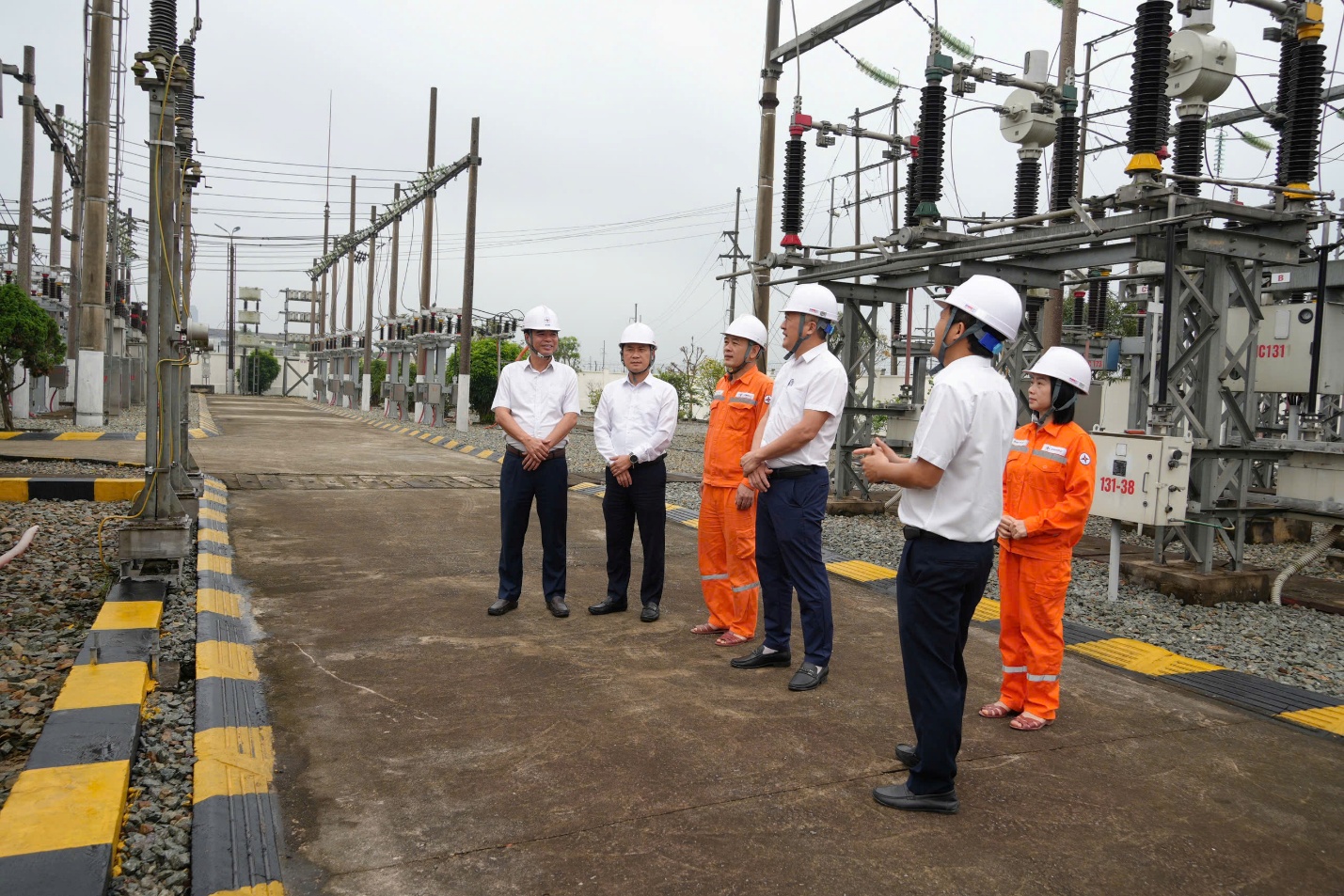

Ông Phạm Việt Thắng - Phó Giám đốc Công ty kiểm tra công tác đảm bảo cấp điện mùa hè tại TBA 110 kV Thạch Linh.

Công ty chỉ đạo các đơn vị trực thuộc tăng cường kiểm tra, rà soát toàn bộ hệ thống lưới điện; tập trung xử lý dứt điểm các tồn tại, khiếm khuyết có nguy cơ gây sự cố. Công tác kiểm tra ngày, đêm trên các tuyến đường dây và trạm biến áp được duy trì thường xuyên; đồng thời thực hiện vệ sinh, bảo dưỡng thiết bị, theo dõi sát tình trạng mang tải của từng lộ đường dây, từng trạm biến áp để kịp thời điều chỉnh phương thức vận hành.

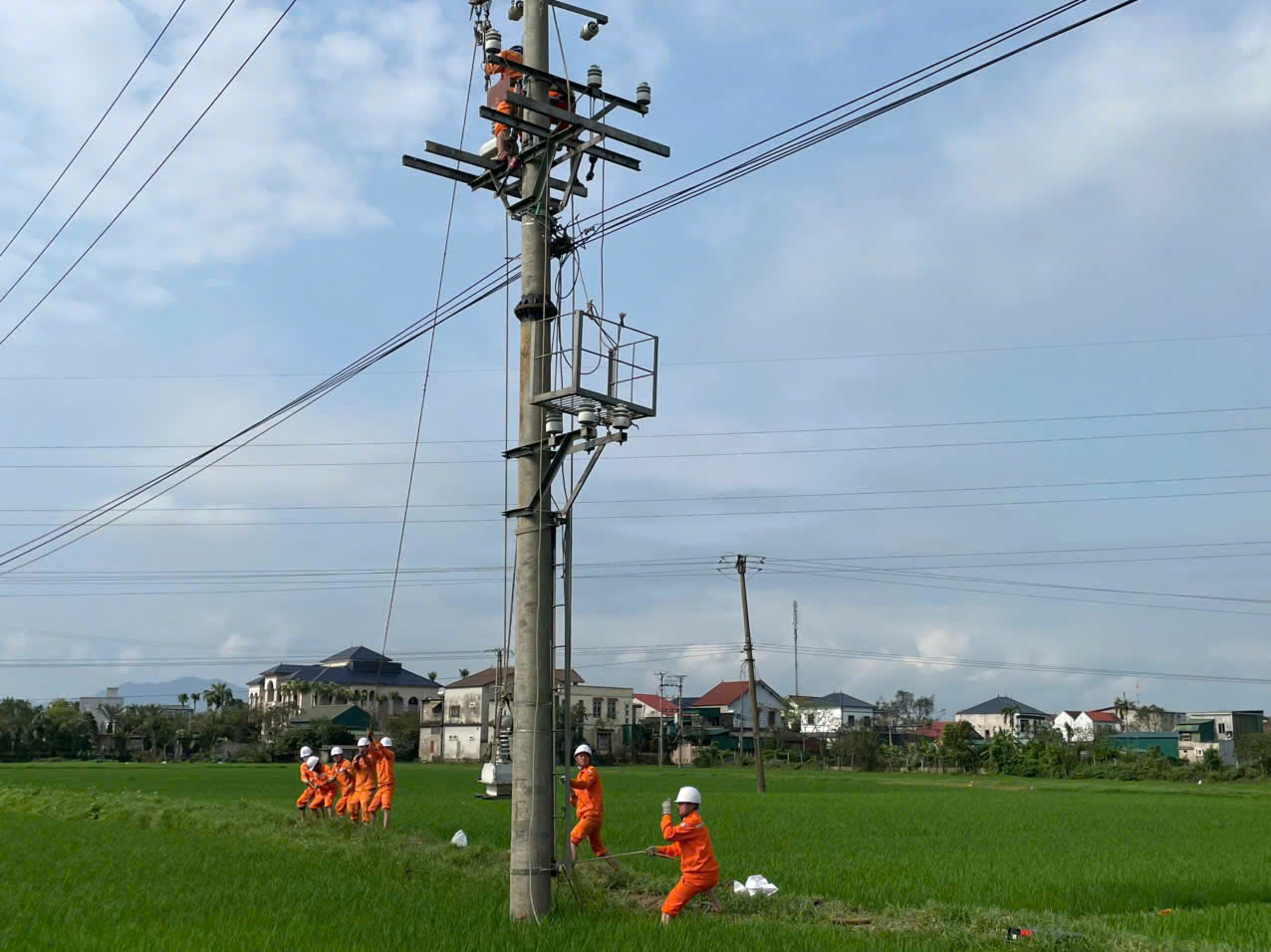

Đội QLĐLKV Cẩm Xuyên duy trì công tác kiểm tra ngày, đêm trên các tuyến đường dây và trạm biến áp

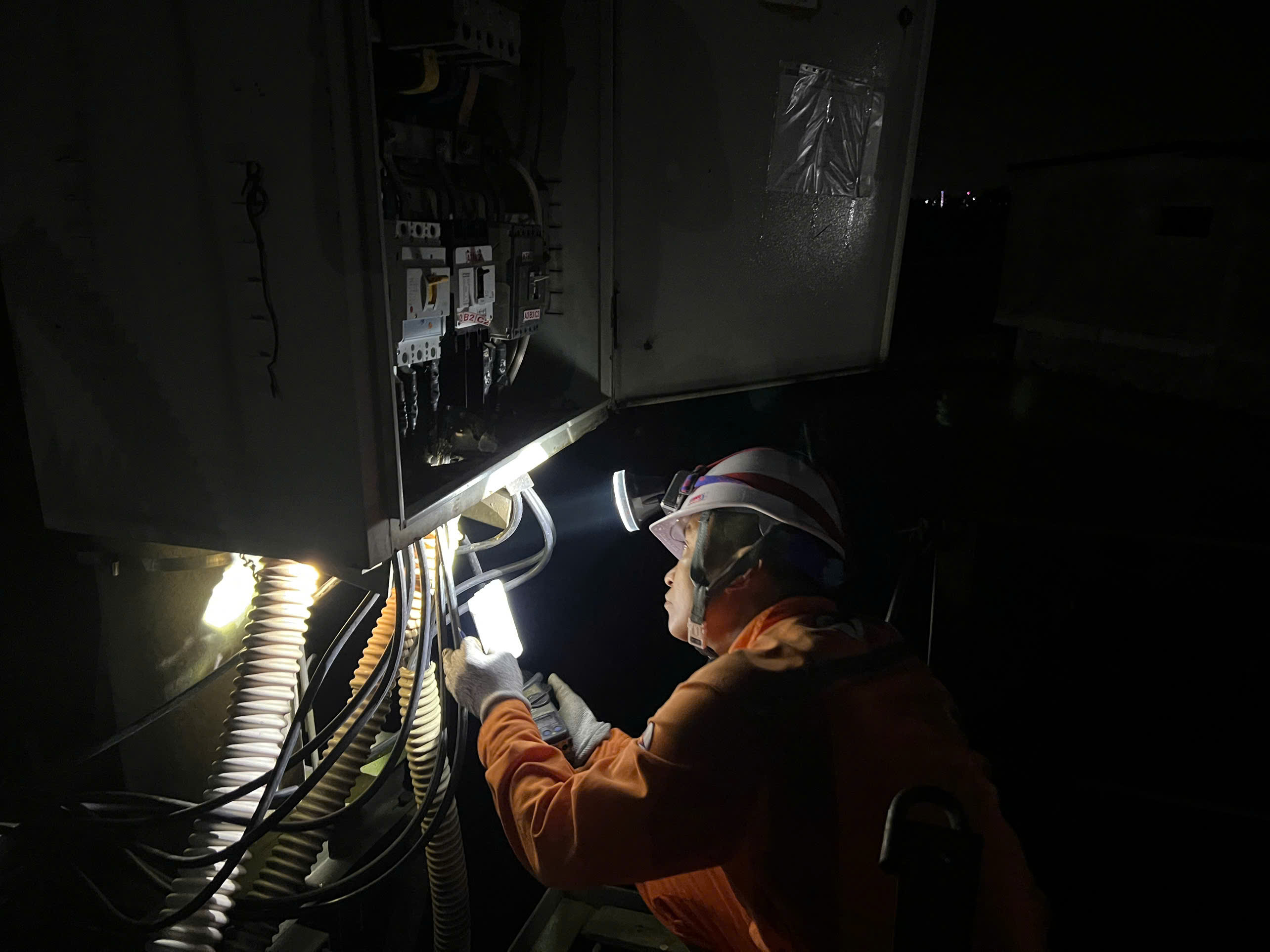

Từ đầu năm đến nay, CTĐL Hà Tĩnh đã kiểm tra 3.748 km đường dây trung áp và 7.918 km đường dây hạ áp, xử lý 341 tồn tại, khiếm khuyết trên lưới điện. Bên cạnh đó, các đơn vị đã thực hiện 241 phiên sửa chữa điện nóng (hotline), vệ sinh cách điện và thực hiện cân pha, san tải, luân chuyển 217 máy biến áp phân phối tại các khu vực có nguy cơ quá tải.

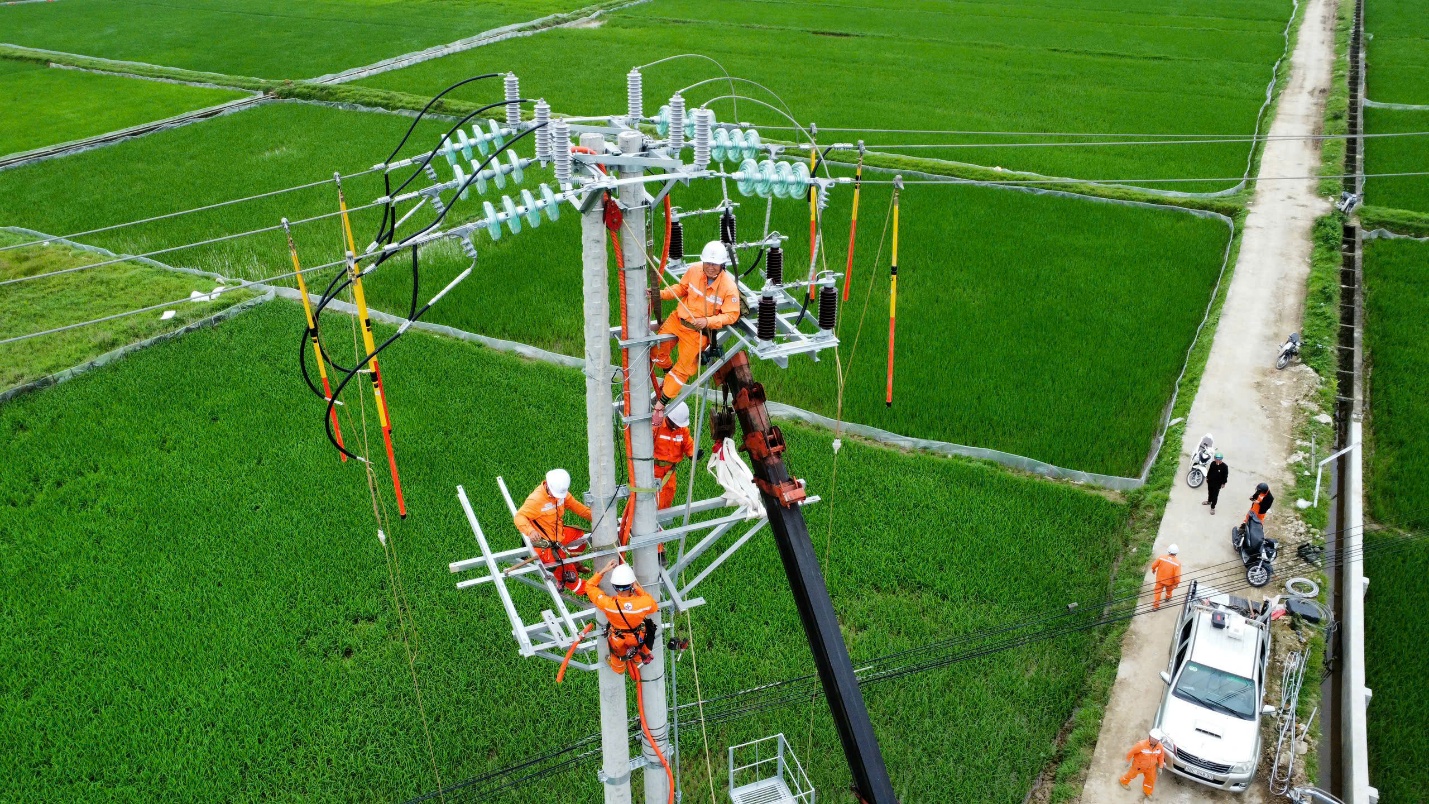

Đội QLĐLKV Nghi Xuân lắp đặt hệ thống đo lường trung thế ranh giới trên đường dây 374E18.11

Song song với công tác quản lý vận hành, ngành điện Hà Tĩnh cũng chú trọng đầu tư cải tạo, nâng cấp lưới điện nhằm nâng cao năng lực cung cấp điện.

Theo ông Nguyễn Thanh Hoa - Trưởng Ban Quản lý dự án CTĐL Hà Tĩnh, năm 2026 đơn vị đang quản lý 68 dự án đầu tư xây dựng với tổng mức đầu tư khoảng 1.248,7 tỷ đồng, trong đó có 38 dự án chuyển tiếp và 30 dự án khởi công mới.

Riêng trong quý I/2026, Công ty đặt mục tiêu hoàn thành đóng điện 23 công trình lưới điện, gồm 7 dự án nâng cao độ tin cậy cung cấp điện, 7 dự án nâng cao năng lực vận hành lưới điện, giảm tổn thất điện năng và 9 dự án chống quá tải.

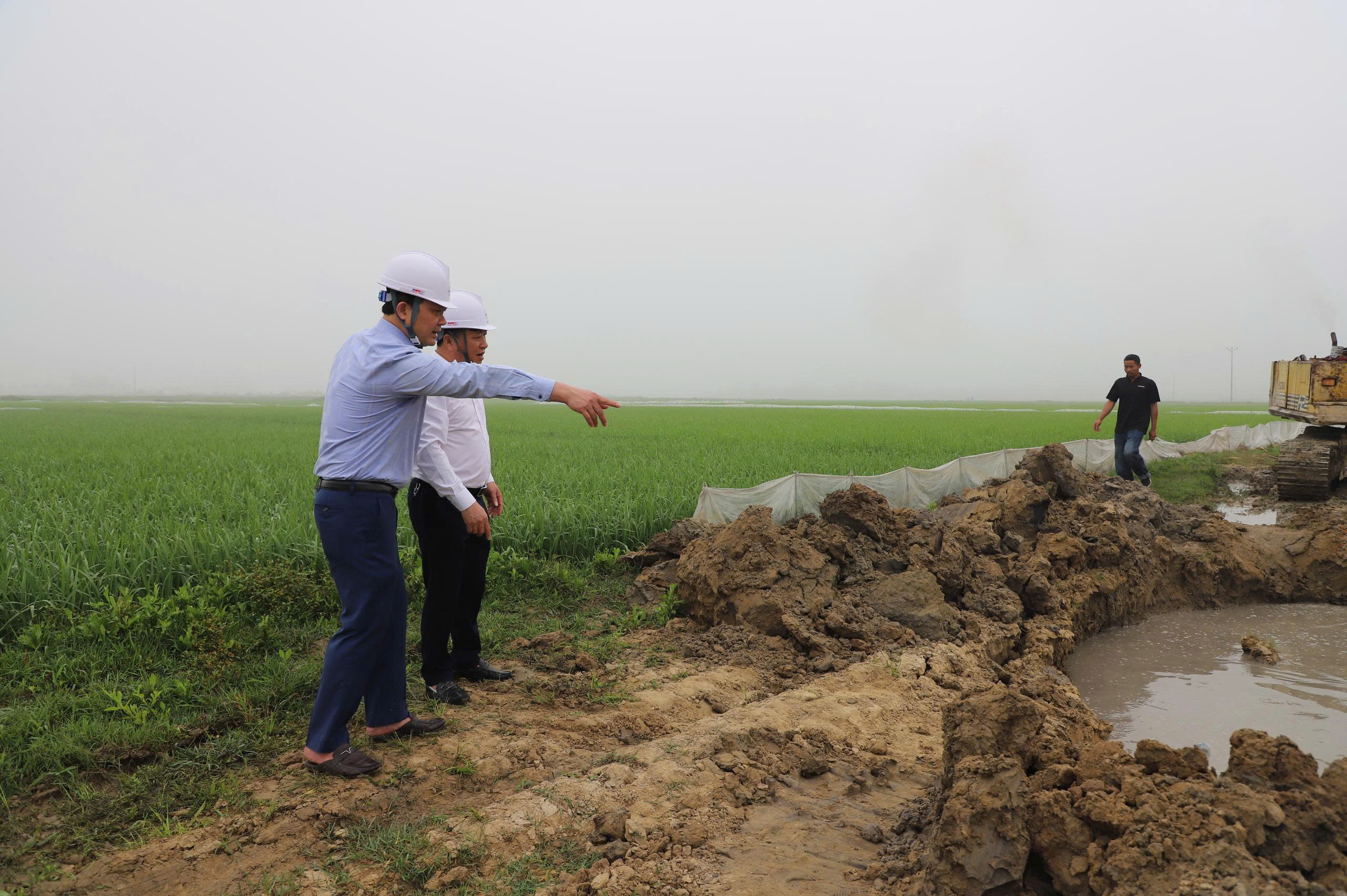

Ông Nguyễn Duy Thắng - Phó Giám đốc Công ty kiểm tra dự án cải tạo lưới điện, chống quá tải, giảm tổn thất điện năng tại khu vực Can Lộc.

Ông Nguyễn Duy Thắng kiểm tra dự án đầu tư, cải tạo lưới điện tại xã Lộc Hà

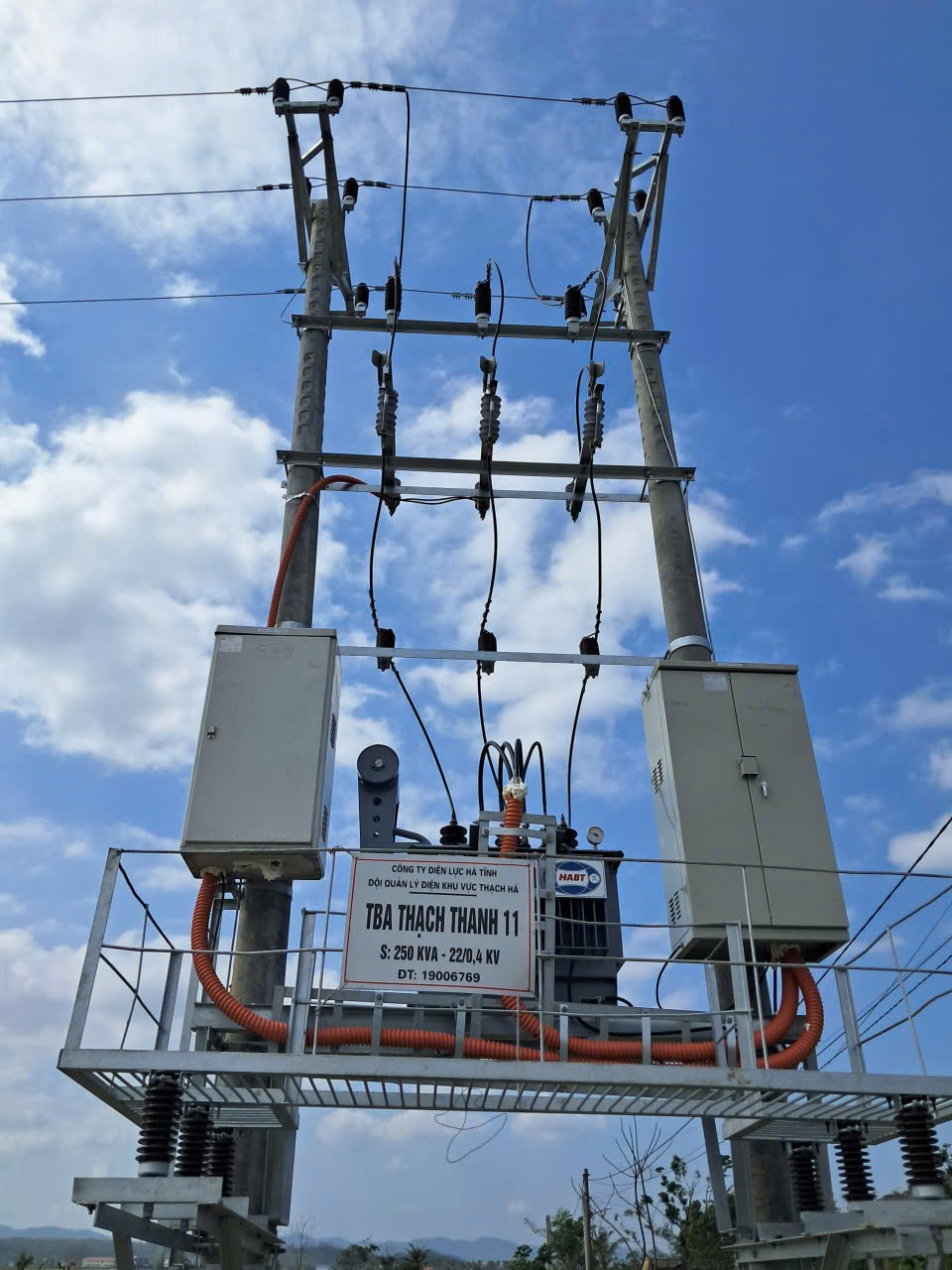

Dự án xây dựng TBA chống quá tải lưới điện (xã Thạch Hà)

Các dự án sau khi hoàn thành sẽ góp phần cải tạo, nâng công suất các trạm biến áp, xây dựng mới và nâng cấp nhiều tuyến đường dây trung áp tại những khu vực có phụ tải tăng nhanh, qua đó nâng cao độ tin cậy cung cấp điện và hạn chế nguy cơ quá tải cục bộ.

Tại các đơn vị cơ sở, nhiều giải pháp cụ thể đã và đang được triển khai nhằm chủ động đảm bảo cấp điện trong mùa cao điểm nắng nóng.

Đại diện Đội Quản lý Điện lực (QLĐLKV) Thành Sen cho biết, địa bàn này tập trung nhiều cơ quan hành chính, trung tâm dịch vụ và khu dân cư đông đúc nên vào mùa nắng nóng, nhu cầu sử dụng điện thường tăng mạnh, gây áp lực lớn lên hệ thống lưới điện.

Đơn vị đã tăng cường kiểm tra các trạm biến áp có nguy cơ mang tải cao, thực hiện cân pha, san tải và nâng công suất tại một số địa bàn có tốc độ tăng trưởng phụ tải nhanh.

Hiện tại, Đội QLĐLKV Thành Sen đang thi công 3 công trình với tổng mức đầu tư hơn 31 tỷ đồng, tập trung xây dựng và cải tạo lưới điện trung - hạ áp, lắp đặt trạm biến áp chống quá tải khu vực trung tâm Hà Tĩnh, đồng thời triển khai các giải pháp nâng cao độ tin cậy cung cấp điện theo phương thức đa chia - đa nối, nâng cao chất lượng tín hiệu SCADA phục vụ vận hành tự động hóa lưới điện.

Đội QLĐLKV Thành Sen lắp đặt đo lường trung thế, thiết bị đóng cắt ranh giới tại vị trí 51 trục chính ĐZ 471 E18.13.

Bên cạnh đó, đơn vị đang phối hợp triển khai tư vấn thiết kế 6 dự án cải tạo, nâng cấp lưới điện với tổng mức đầu tư dự kiến hơn 120 tỷ đồng, tập trung tại các phường trung tâm như Bắc Hà, Tân Giang, Thạch Linh, Đại Nài. Khi hoàn thành, các công trình sẽ góp phần giảm bán kính cấp điện, giảm tổn thất điện năng và nâng cao năng lực vận hành lưới điện.

Tại khu vực phía Nam tỉnh, Đội QLĐLKV Kỳ Anh cũng tăng cường kiểm tra, xử lý các điểm xung yếu trên lưới điện; san tải, luân chuyển máy biến áp tại các khu vực có nguy cơ quá tải nhằm đảm bảo cung cấp điện ổn định cho các khu công nghiệp và doanh nghiệp trên địa bàn.

Cùng với các giải pháp kỹ thuật trên lưới điện, Công ty Điện lực Hà Tĩnh chú trọng triển khai các biện pháp quản lý nhu cầu sử dụng điện, nhất là đối với nhóm khách hàng sản xuất lớn tại các khu công nghiệp, khu kinh tế.

Theo ông Lê Long Khánh - Trưởng phòng Kinh doanh Công ty, đơn vị đã tăng cường dự báo phụ tải đối với các khách hàng sử dụng điện lớn; đồng thời chủ động phối hợp với các khách hàng, doanh nghiệp xây dựng phương án điều chỉnh, dịch chuyển phụ tải khi cần thiết, góp phần giảm áp lực cho hệ thống điện trong các khung giờ cao điểm.

Công ty cũng khuyến khích khách hàng khai thác hiệu quả các nguồn điện tại chỗ, đặc biệt làphát triển nguồn điện mặt trời mái nhà theo mô hình tự sản xuất, tự tiêu thụ, góp phần bổ sung nguồn điện và giảm tải cho hệ thống vào ban ngày. Đồng thời, rà soát, làm việc với các doanh nghiệp có nguồn điện dự phòng để sẵn sàng phối hợp huy động khi cần thiết.

Ngành điện Hà Tĩnh tăng cường làm việc, vận động khách hàng tham gia chương trình điều chỉnh, dịch chuyển phụ tải.

Đến nay, Công ty đã làm việc với 19 khách hàng có máy phát điện diesel dự phòng, với 23 máy, tổng công suất khoảng 7.475 kVA, sẵn sàng hỗ trợ nguồn điện khi hệ thống gặp khó khăn. Tính đến hết tháng 2/2026, CTĐL Hà Tĩnh đã phát triển được 107 khách hàng điện mặt trời mái nhà tự sản xuất, tự tiêu thụ theo Nghị định 58, với tổng công suất đấu nối là 6,9 MWp.

Song song với đó, Công ty tiếp tục phối hợp với các khách hàng lớn triển khai chương trình điều chỉnh phụ tải điện (DR), dịch chuyển phụ tải điện, khuyến khích bố trí kế hoạch sản xuất hợp lý, hạn chế sử dụng điện trong giờ cao điểm; đẩy mạnh tuyên truyền sử dụng điện an toàn, tiết kiệm và hiệu quả, phấn đấu đạt mục tiêu tiết kiệm tối thiểu 2% điện năng tiêu thụ theo chỉ đạo của Chính phủ.

Đội QLĐLKV Hương Sơn tặng quà tri ân khách hàng (Công ty TNHH Bò Sữa Việt Nam) tham gia chương trình điều chỉnh phụ tải.

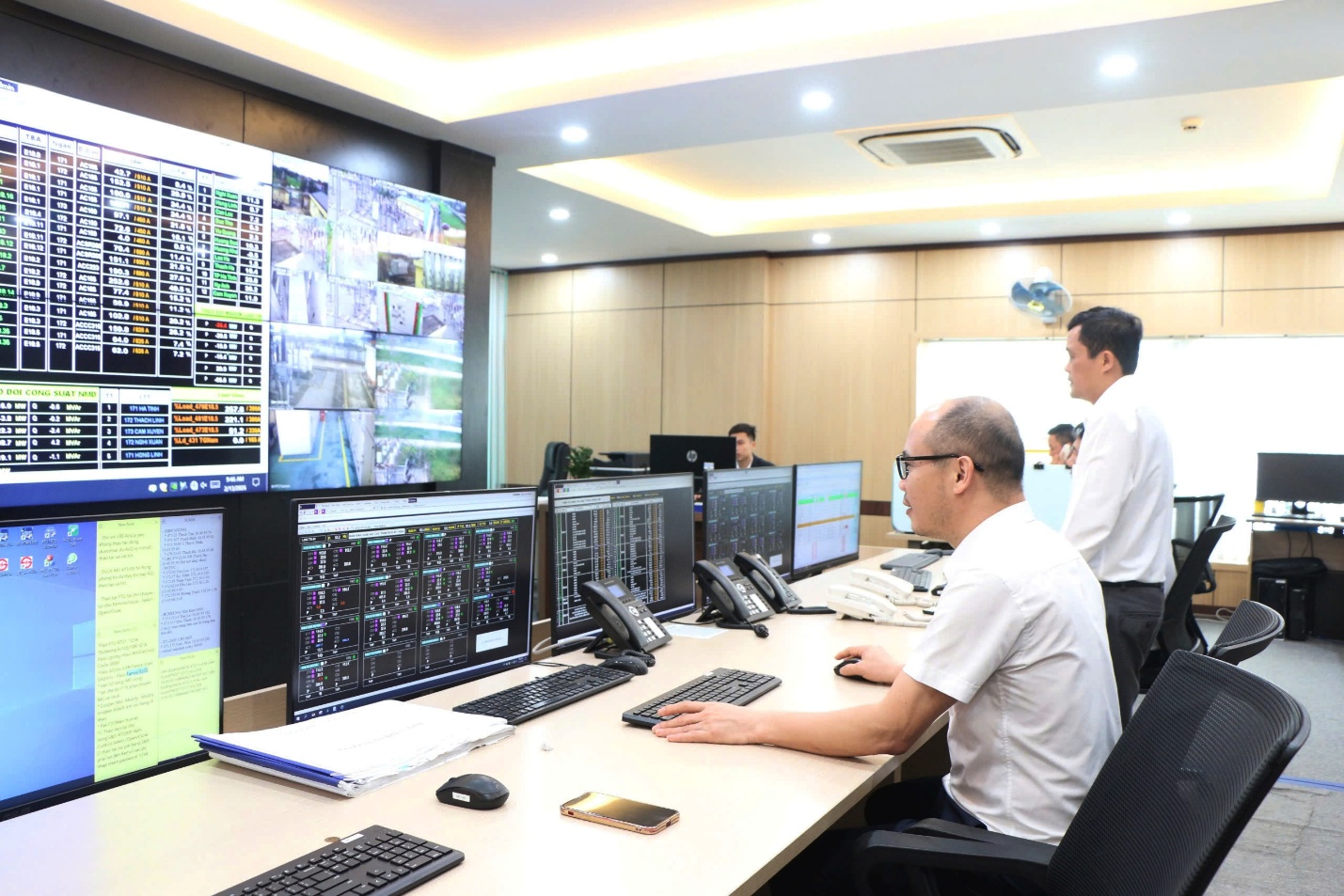

Phòng Điều độ Công ty đã xây dựng phương án cung ứng điện chi tiết cho mùa hè năm 2026.

Hiện nay, CTĐL Hà Tĩnh đang quản lý hệ thống lưới điện gồm 13 trạm biến áp 110 kV với tổng công suất 649 MVA; hơn 262 km đường dây 110 kV; trên 3.600 km đường dây trung thế; hơn 7.800 km đường dây hạ thế và 4.212 trạm biến áp phân phối, đảm bảo cung cấp điện ổn định cho hơn 487 nghìn khách hàng trên địa bàn toàn tỉnh.

Ngoài nguồn điện từ hệ thống điện quốc gia, trên địa bàn còn có các nhà máy thủy điện như Ngàn Trươi, Hương Sơn, Hố Hô, Kẻ Gỗ đấu nối vào lưới phân phối, góp phần tăng cường khả năng cung ứng điện cho địa phương.

Lãnh đạo EVNNPC làm việc với CTĐL Hà Tĩnh về tình hình đảm bảo cung ứng điện năm 2026.

Ông Đỗ Tiến Hùng - Giám đốc CTĐL Hà Tĩnh cho biết, Công ty đã chỉ đạo các đơn vị triển khai nhiệm vụ theo nguyên tắc “rõ người, rõ việc, rõ thời gian, rõ kết quả”, gắn trách nhiệm cụ thể cho từng bộ phận trong công tác quản lý vận hành lưới điện. “Ngành điện phải đi trước một bước trong đầu tư hạ tầng và chuẩn bị phương án vận hành để đáp ứng nhu cầu phát triển của địa phương. Với các kịch bản đã chuẩn bị, Công ty sẵn sàng đáp ứng nhu cầu phụ tải tăng cao trong mùa nắng nóng năm 2026, đảm bảo cung cấp điện an toàn, ổn định phục vụ phát triển kinh tế - xã hội và đời sống Nhân dân trên địa bàn tỉnh”, ông Hùng nhấn mạnh.

Trong bối cảnh Hà Tĩnh đặt mục tiêu tăng trưởng kinh tế ở mức hai con số trong năm 2026, nhu cầu điện cho sản xuất, dịch vụ và đô thị dự báo sẽ tiếp tục gia tăng. Việc chủ động triển khai đồng bộ các giải pháp từ quản lý vận hành đến đầu tư nâng cấp lưới điện không chỉ giúp ngành điện địa phương sẵn sàng đáp ứng nhu cầu phụ tải trong mùa nắng nóng mà còn góp phần xây dựng hạ tầng năng lượng vững chắc, phục vụ hiệu quả mục tiêu phát triển kinh tế - xã hội của tỉnh trong những năm tới.
