Đảm bảo chuyển tiếp quản lý tài chính, ngân sách khi thực hiện chính quyền địa phương 2 cấp   |    Thống nhất cao trong công cuộc xây dựng, hoàn thiện nhà nước pháp quyền   |    Thi đua lập thành tích chào mừng Đại hội Đảng bộ tỉnh lần thứ XX, tiến tới Đại hội XIV của Đảng   |    UBND tỉnh Hà Tĩnh chỉ đạo thực hiện Kế hoạch tuyên truyền đại hội Đảng bộ các cấp và tiến tới Đại hội đại biểu toàn quốc lần thứ XIV của Đảng   |    Quy trình chỉ định nhân sự cấp ủy cấp xã thành lập mới nhiệm kỳ 2025-2030   |

Hoàn thành vượt tiến độ giai đoạn 1 dự án cấp điện cho Nhà máy ô tô điện VinFast tại Khu công nghiệp Vũng Áng



17:18 15/08/2025

Ngày 15/8/2025, Công ty Điện lực Hà Tĩnh đã hoàn thành vượt tiến độ giai đoạn 1 dự án “Xây dựng, cải tạo đường dây trung thế cấp điện cho Nhà máy sản xuất ô tô điện” tại Khu công nghiệp Vũng Áng, phường Vũng Áng, tỉnh Hà Tĩnh.

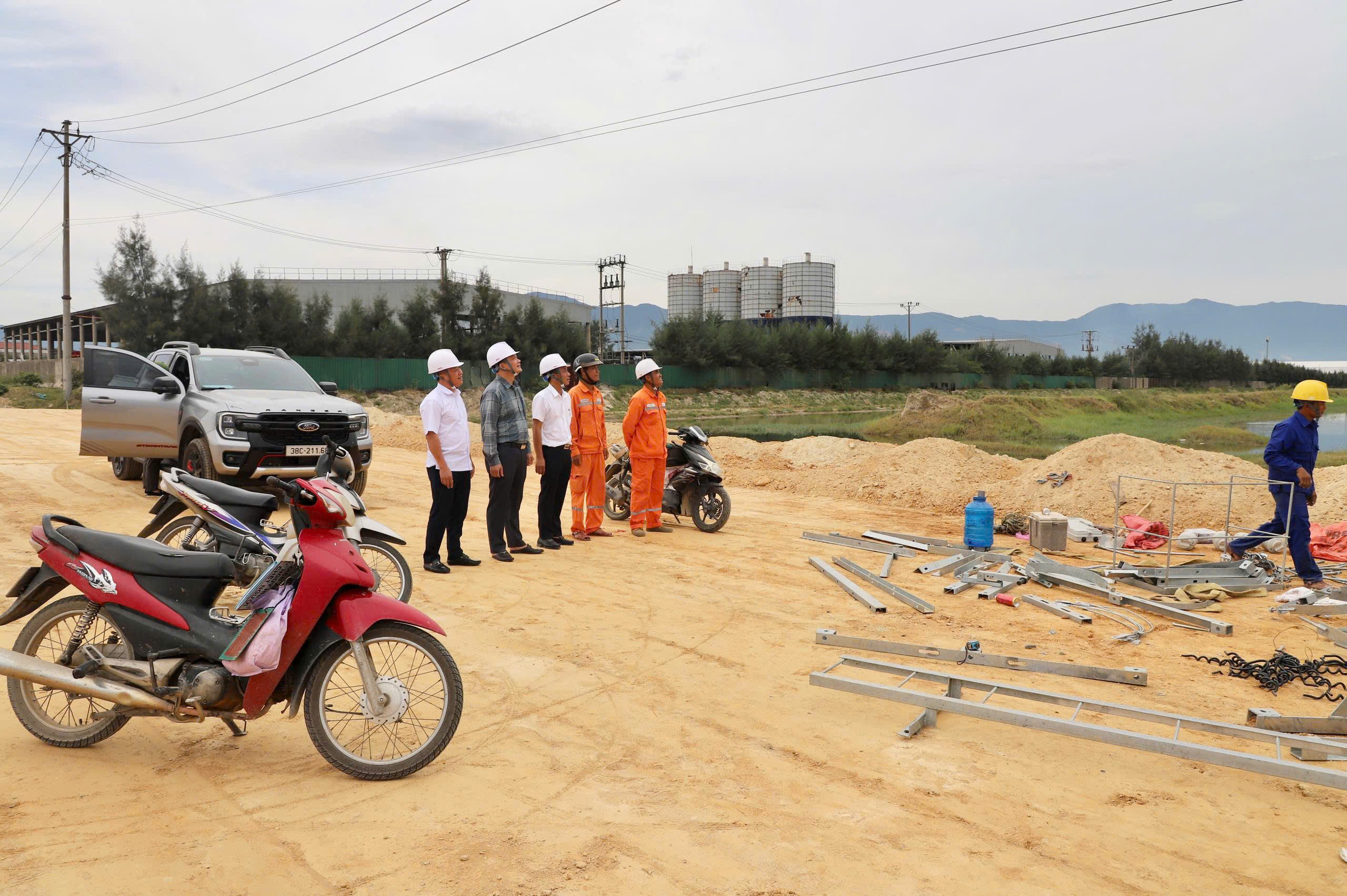

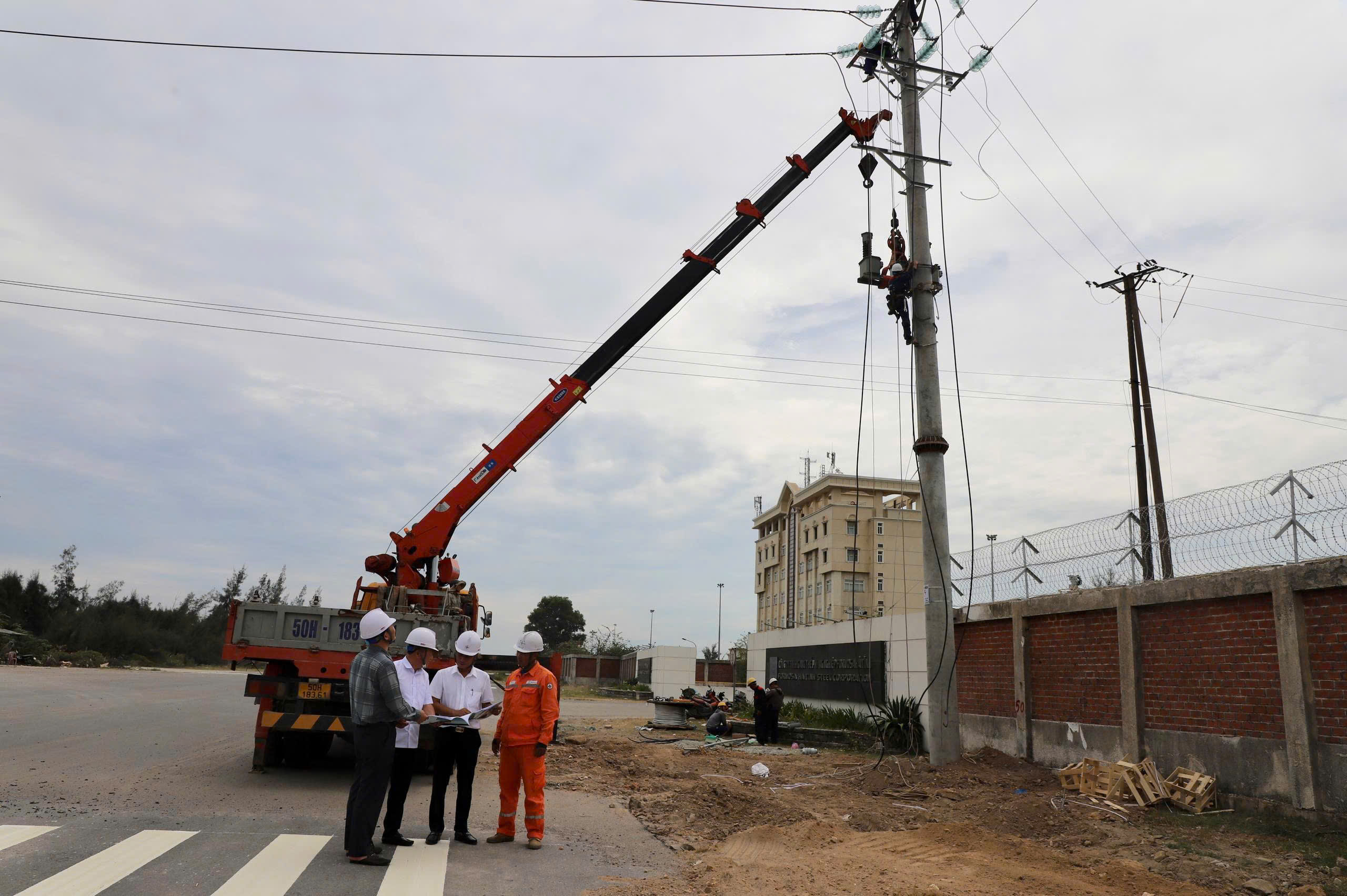

 Ông Nguyễn Duy Thắng – Phó Giám đốc Quản lý đầu tư Công ty Điện lực Hà Tĩnh, đại diện Ban Quản lý Dự án Công ty, cùng Đội trưởng Đội Quản lý điện lực khu vực Kỳ Anh trực tiếp giám sát, kiểm tra tiến độ thi công dự án

Dự án do Công ty Cổ phần Đầu tư Khu công nghiệp Vinhomes Hà Tĩnh làm chủ đầu tư, Tổng công ty Điện lực miền Bắc giao Công ty Điện lực Hà Tĩnh thực hiện, theo kế hoạch phải hoàn thành trong Quý IV/2025.


Tuy nhiên, với sự chỉ đạo sát sao của lãnh đạo Tổng công ty và Công ty, cùng tinh thần vào cuộc quyết liệt của Ban Quản lý dự án Điện lực Hà Tĩnh, Đội Quản lý Điện lực khu vực Kỳ Anh và nhà thầu, giai đoạn 1 đã về đích sớm gần 4 tháng.

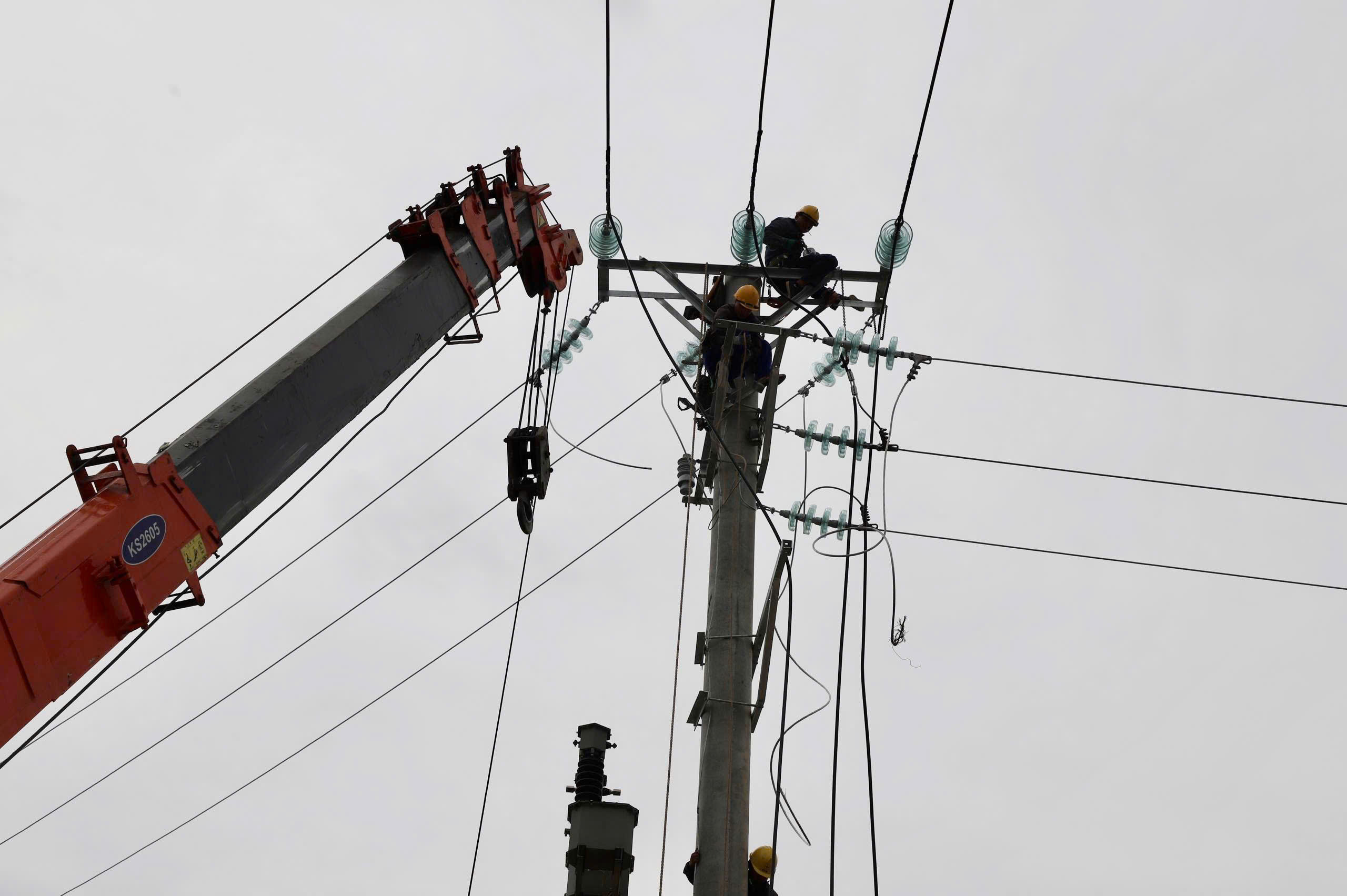

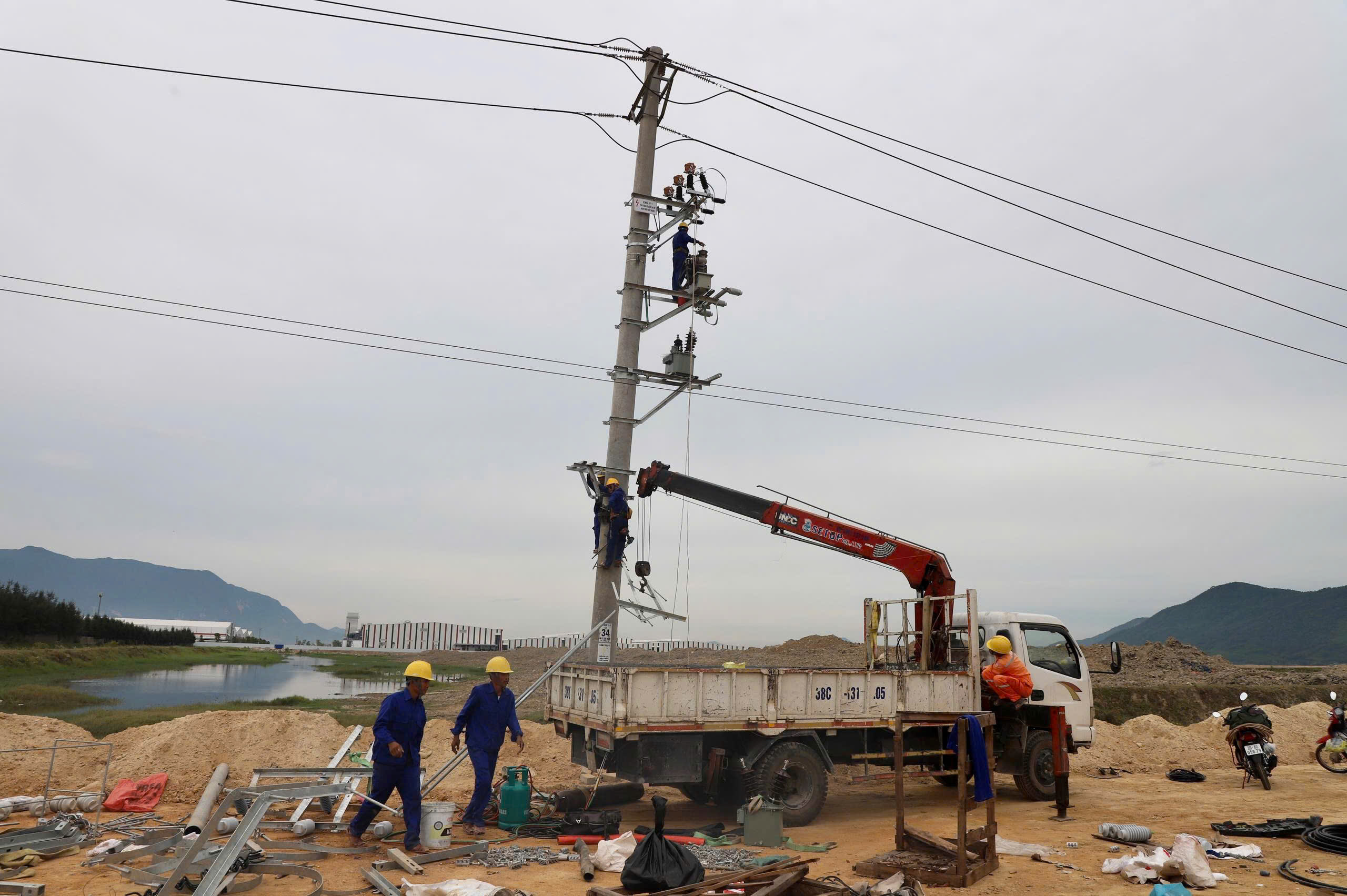

Hạng mục cải tạo, xây dựng đường dây và chuyển cấp điện áp từ 35kV xuống 22kV khi đưa vào vận hành sẽ bảo đảm cấp điện ổn định cho nhà máy trong giai đoạn đầu, trước khi triển khai các hạng mục tiếp theo.


Hiện Công ty đang tập trung hoàn thiện giai đoạn 2, dự kiến hoàn thành vào ngày 20/8/2025, đồng thời đẩy nhanh chuẩn bị đầu tư để lắp đặt máy biến áp T2 công suất 40MVA-110/35/22kV tại trạm 110kV Vũng Áng và các xuất tuyến trung thế, phấn đấu hoàn thành trong quý IV/2025.


Việc hoàn thành sớm giai đoạn 1, quyết tâm về đích giai đoạn 2 đúng tiến độ và triển khai sớm các hạng mục tiếp theo sẽ đảm bảo cấp điện ổn định, lâu dài cho Nhà máy ô tô điện VinFast, góp phần thúc đẩy phát triển công nghiệp, kinh tế khu vực và khẳng định vai trò của Hà Tĩnh trong chuỗi sản xuất - logistics Bắc Trung Bộ.

Phương Thảo
